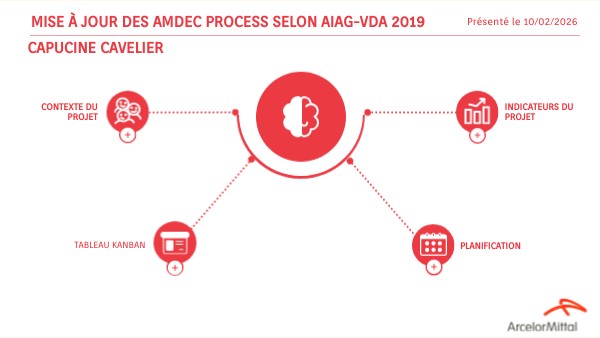

MISE À JOUR DES AMDEC PROCESS SELON AIAG-VDA 2019
Présenté le 10/02/2026
Capucine CAVELIER
INDICATEURS DU PROJET
CONTEXTE DU PROJET
TABLEAU KANBAN
PLANIFICATION
PRÉSENTATION DU PROJET
QUOI?
QUI?
Mise à jour des AMDEC Process selon AIAG-VDA 2019
Capucine CAVELIER - Chef de projet
OÙ?
QUAND?
3 sites automobiles France
Patricia ROMMENS - Resp. Qualité France
Septembre 2024
Août 2026
- Bruyères-sur-Oise
- Ottmarsheim
- Woippy
Martial MOOS - PSCR
Équipe Qualité site - Resp. Qualité site
POURQUOI?
COMMENT?
Méthodologie structurée en 7 étapes par jalon Jalons : 1) Refendage 2) Déroulage 3) Presse 4) Logistique
Équipe production site -Resp. Producrtion site
Conformité à l'IATF 16949 Meilleure maîtrise des risques Réponse aux exigences clients
Équipe maintenace site - Resp. maintenance site
KANBAN
FAIT
A TESTER
EN COURS
A FAIRE
Créer l'AMDEC Refendage modèle
Préparer l'analyse de la Presse P3 de Woippy
Créer l'AMDEC logistique modèle
Valider les AMDEC Déroulage
Mettre à jour l'AMDEC logistique sur les 3 sites auto
Mettre à jour l'AMDEC Refandage sur les 3 sites auto
Mettre à jour l'AMDEC P3 à Woippy
Définir les actions à mettre en place après analyse
Suivre la réalisation des actions
Valider les AMDEC Refendage
Mettre à jour les plans de surveillance
Équipe production
Qualité Site
PSCR
Qualité France
Légende
PLANIFICATION
Et dates clés
08/2026
INDICATEURS GÉNÉRAUX
Taux de mise à jour des AMDEC
Indicateurs par site
Refendage
Déroulage
Presse
Logistique
Woippy
Bruyères-sur-Oise
Avancement du projet
Ottmarsheim
53%
Budget initial de 121 080€
BRUYÈRES-SUR-OISE
Taux de participation à chaque étape
Objectif de réduire de 50% les AP H & M
OTTMARSHEIM
Taux de participation à chaque étape
Objectif de réduire de 50% les AP H & M
WOIPPY
Taux de participation à chaque étape
Objectif de réduire de 50% les AP H & M
Mettre à jour les AMDEC logistique sur site
Bruyère-sur-Oise / Ottmarsheim / Woippy
Qualité Site
30 juin 2025
La mise à jour des AMDEC refendage sur site comprendra les étapes suivantes :
- Étape 1. Préparer le fichier à partir du modèle en prenant en compte les spécificité du site et des autres sites
- Step 2. Vérifier l'analyse et la cotation
- Step 3. Confirmer la bonne analyse en réalisant une AMDEC inversée avec les opérateurs
- Step 4. Corriger en conséquence
Mettre à jour l'AMDEC P3
Woippy
Qualité sité
13 Mars 2026
La mise à jour de l'AMDEC de la P3 comprend les étapes suivantes :
- Étape 1. À partir de l'analyse préparée par la qualité France, vérifier les analyses, la cotation et kes moyens de prévention et de détection
- Étape 2. Réaliser l'AMDEC inversée pour confirmer l'analyse avec les opérateurs.
- Étape 3. Corriger en conséquence.
Valider les AMDEC Déroulage
Bruyères-sur-Oise / Woippy
PSCR
10 Février 2026
Une fois les AMDEC déroulage mis en place, le PSCR doit valider définitivement l'analyse
Créer l'AMDEC Refendage modèle
Bruyères-sur-Oise / Ottmarsheim / Woippy
Qualité France
31 Janvier 2025
La création du modèle de l'AMDEC refendafe s'effectue en plusieurs tâches :
- Étape 1. Rassembler les points communs entre les AMDEC refendage de chaque site
- Étape 2. Identifier les spécificités en fonction du site (robots, automatisation...)
- Étape 3. Réaliser l'analyse fonctionnelle et structurelle du processus de refendage
- Étape 4. Faire valider le modèle par le PSCR
Valider les AMDEC Refendage
Bruyères-sur-Oise / Ottmarsheim / Woippy
PSCR
31 août 2025
Une fois les AMDEC Refendage mis en place, le PSCR doit valider définitivement l'analyse
Préparer l'analyse de la Presse P3
Woippy
Qualité France
27 Février 2026
L'analyse de l'AMDEC de la Presse P3 doit être préparée par la Qualité France
Mettre à jour l'AMDEC P3
Woippy
Qualité sité
13 Mars 2026
La mise à jour de l'AMDEC de la P3 comprend les étapes suivantes :
- Étape 1. À partir de l'analyse préparée par la qualité France, vérifier les analyses, la cotation et kes moyens de prévention et de détection
- Étape 2. Réaliser l'AMDEC inversée pour confirmer l'analyse avec les opérateurs.
- Étape 3. Corriger en conséquence.
Mettre à jour les plans de surveillance
Bruyères-sur-Oise / Ottmarsheim / Woippy
Équipe production
31 Août 2026
Il est important de s'assurer de la cohérence entre les plans de surveillance et les AMDEC, toute modification d'AMDEC devra induire une vérification des plans de surveillance (PMPP) et devra être modifié en conséquence. A vérifier :
- 1. Les contrôles et les moyens de prévention
- 2. La documentation au poste
- 3. Les caractéristiques spéciales
- 4. Le déroulé du flow chart
Toute modification devra être validée par le PSCR
Définir des actions à mettre en place
Bruyères-sur-Oise / Ottmarsheim / Woippy
Qualité sité
Équipe production
24 Avril 2026
Une fois l'analyse réalisée pour chaque AMDEC, il faut décider des actions à mettre en place pour les cotation High et Medium.
- 1. Cotation High = Action obligatoire ou justification obligatoire
- 2. Cotation Médium = Action possible ou justification obligatoire
- 3. Les actions doivent être décidées en équipe pluridisciplinaire avec a minima une personne de la maintenance, le responsable de production et une personne des achats. Cette étape est réalisée sous la supervision du responsable qualité du site.
- 4. Pour décider d'une action à mettre en place, il faut prendre en compte le coût, la praticité pour les opérateurs et sa contribution à réduire le risque
Mettre à jour les AMDEC logistique sur site
Bruyère-sur-Oise / Ottmarsheim / Woippy
Qualité Site
27 Mars 2026
La mise à jour des AMDEC logistique sur site comprendra les étapes suivantes :
- Étape 1. Préparer le fichier à partir du modèle en prenant en compte les spécificité du site et des autres sites
- Step 2. Vérifier l'analyse et la cotation
- Step 3. Confirmer la bonne analyse en réalisant une AMDEC inversée avec les opérateurs
- Step 4. Corriger en conséquence
Créer l'AMDEC Logistique modèle
Bruyères-sur-Oise / Ottmarsheim / Woippy
Qualité France
13 Mars 2026
La création du modèle de l'AMDEC logistique s'effectue en plusieurs tâches :
- Étape 1. Rassembler les points communs entre les AMDEC logistique de chaque site
- Étape 2. Identifier les spécificités en fonction du site
- Étape 3. Réaliser l'analyse fonctionnelle et structurelle du processus de logistique
- Étape 4. Faire valider le modèle par le PSCR
RAPPEL DES ÉTAPES PAR AMDEC
NB : L'AMDEC de la FIMI (déroulage) est dispensée de la première étape du fait de sa spécificité de processus.
RAPPEL DES ÉTAPES PAR AMDEC
RAPPEL DES ÉTAPES PAR AMDEC
NB : Les AMDEC L1 et P3 sont dispensées de la première étape du fait de leur spécificité de processus.
MISE À JOUR DES AMDEC PROCESS SELON AIAG-VDA 2019
capucine vir
Created on January 17, 2026
Start designing with a free template
Discover more than 1500 professional designs like these:
View
Puzzle Diagram
View
Gear Diagram
View
Square Timeline Diagram
View
Timeline Diagram
View
Timeline Diagram 3
View
Timeline Diagram 4
View
Timeline Diagram 2
Explore all templates
Transcript
MISE À JOUR DES AMDEC PROCESS SELON AIAG-VDA 2019
Présenté le 10/02/2026
Capucine CAVELIER
INDICATEURS DU PROJET
CONTEXTE DU PROJET
TABLEAU KANBAN
PLANIFICATION
PRÉSENTATION DU PROJET
QUOI?
QUI?
Mise à jour des AMDEC Process selon AIAG-VDA 2019
Capucine CAVELIER - Chef de projet
OÙ?
QUAND?
3 sites automobiles France
Patricia ROMMENS - Resp. Qualité France
Septembre 2024
Août 2026
Martial MOOS - PSCR
Équipe Qualité site - Resp. Qualité site
POURQUOI?
COMMENT?
Méthodologie structurée en 7 étapes par jalon Jalons : 1) Refendage 2) Déroulage 3) Presse 4) Logistique
Équipe production site -Resp. Producrtion site
Conformité à l'IATF 16949 Meilleure maîtrise des risques Réponse aux exigences clients
Équipe maintenace site - Resp. maintenance site
KANBAN
FAIT
A TESTER
EN COURS
A FAIRE
Créer l'AMDEC Refendage modèle
Préparer l'analyse de la Presse P3 de Woippy
Créer l'AMDEC logistique modèle
Valider les AMDEC Déroulage
Mettre à jour l'AMDEC logistique sur les 3 sites auto
Mettre à jour l'AMDEC Refandage sur les 3 sites auto
Mettre à jour l'AMDEC P3 à Woippy
Définir les actions à mettre en place après analyse
Suivre la réalisation des actions
Valider les AMDEC Refendage
Mettre à jour les plans de surveillance
Équipe production
Qualité Site
PSCR
Qualité France
Légende
PLANIFICATION
Et dates clés
08/2026
INDICATEURS GÉNÉRAUX
Taux de mise à jour des AMDEC
Indicateurs par site
Refendage
Déroulage
Presse
Logistique
Woippy
Bruyères-sur-Oise
Avancement du projet
Ottmarsheim
53%
Budget initial de 121 080€
BRUYÈRES-SUR-OISE
Taux de participation à chaque étape
Objectif de réduire de 50% les AP H & M
OTTMARSHEIM
Taux de participation à chaque étape
Objectif de réduire de 50% les AP H & M
WOIPPY
Taux de participation à chaque étape
Objectif de réduire de 50% les AP H & M
Mettre à jour les AMDEC logistique sur site
Bruyère-sur-Oise / Ottmarsheim / Woippy
Qualité Site
30 juin 2025
La mise à jour des AMDEC refendage sur site comprendra les étapes suivantes :
Mettre à jour l'AMDEC P3
Woippy
Qualité sité
13 Mars 2026
La mise à jour de l'AMDEC de la P3 comprend les étapes suivantes :
Valider les AMDEC Déroulage
Bruyères-sur-Oise / Woippy
PSCR
10 Février 2026
Une fois les AMDEC déroulage mis en place, le PSCR doit valider définitivement l'analyse
Créer l'AMDEC Refendage modèle
Bruyères-sur-Oise / Ottmarsheim / Woippy
Qualité France
31 Janvier 2025
La création du modèle de l'AMDEC refendafe s'effectue en plusieurs tâches :
Valider les AMDEC Refendage
Bruyères-sur-Oise / Ottmarsheim / Woippy
PSCR
31 août 2025
Une fois les AMDEC Refendage mis en place, le PSCR doit valider définitivement l'analyse
Préparer l'analyse de la Presse P3
Woippy
Qualité France
27 Février 2026
L'analyse de l'AMDEC de la Presse P3 doit être préparée par la Qualité France
Mettre à jour l'AMDEC P3
Woippy
Qualité sité
13 Mars 2026
La mise à jour de l'AMDEC de la P3 comprend les étapes suivantes :
Mettre à jour les plans de surveillance
Bruyères-sur-Oise / Ottmarsheim / Woippy
Équipe production
31 Août 2026
Il est important de s'assurer de la cohérence entre les plans de surveillance et les AMDEC, toute modification d'AMDEC devra induire une vérification des plans de surveillance (PMPP) et devra être modifié en conséquence. A vérifier :
- 4. Le déroulé du flow chart
Toute modification devra être validée par le PSCRDéfinir des actions à mettre en place
Bruyères-sur-Oise / Ottmarsheim / Woippy
Qualité sité
Équipe production
24 Avril 2026
Une fois l'analyse réalisée pour chaque AMDEC, il faut décider des actions à mettre en place pour les cotation High et Medium.
Mettre à jour les AMDEC logistique sur site
Bruyère-sur-Oise / Ottmarsheim / Woippy
Qualité Site
27 Mars 2026
La mise à jour des AMDEC logistique sur site comprendra les étapes suivantes :
Créer l'AMDEC Logistique modèle
Bruyères-sur-Oise / Ottmarsheim / Woippy
Qualité France
13 Mars 2026
La création du modèle de l'AMDEC logistique s'effectue en plusieurs tâches :
RAPPEL DES ÉTAPES PAR AMDEC
NB : L'AMDEC de la FIMI (déroulage) est dispensée de la première étape du fait de sa spécificité de processus.
RAPPEL DES ÉTAPES PAR AMDEC
RAPPEL DES ÉTAPES PAR AMDEC
NB : Les AMDEC L1 et P3 sont dispensées de la première étape du fait de leur spécificité de processus.
