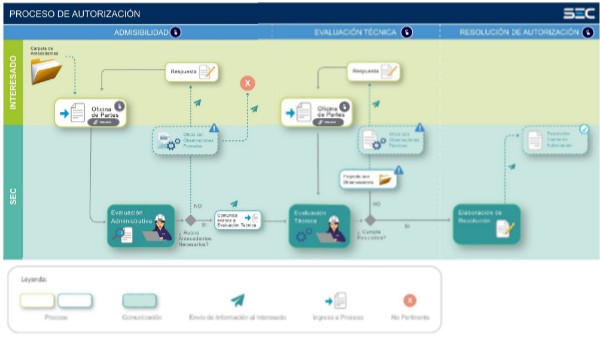

Admisibilidad
Una vez ingresados los antecedentes del proyecto, se dará inicio a la etapa de admisibilidad que tiene como propósito principal verificar la integridad de la documentación presentada de acuerdo con la Carpeta de Antecedentes. Es importante destacar que esta fase no implica una revisión del contenido técnico del proyecto especial, sino que se limita a verificar si se ha presentado toda la documentación requerida. Si de la revisión de los antecedentes la Superintendencia advirtiera el incumplimiento de alguna de las exigencias formales antes mencionadas, se comunicará dicha situación al responsable del proyecto. Dicha comunicación será realizada mediante un Oficio Ordinario y señalará los antecedentes que hayan sido omitidos o que requieran complementarse, con el fin de continuar con el curso de la tramitación de la autorización. Por otro lado, si se verifica que se ha presentado la totalidad de la documentación requerida y que cumple con los requisitos formales, se procederá a comunicar al responsable del proyecto, mediante un Oficio Ordinario, que la solicitud de autorización avanzará satisfactoriamente a la etapa de evaluación técnica
Evaluación técnica
Una vez superada la fase de admisibilidad, corresponderá llevar a cabo una
evaluación técnico documental, que implica el análisis de los aspectos normativos, de seguridad, de diseño, de conformidad de los equipos y del sistema en general del proyecto especial. Si de la revisión de los antecedentes la Superintendencia advirtiera el incumplimiento de alguna de las exigencias de fondo antes mencionadas, se comunicará dicha situación al responsable del proyecto mediante un Oficio Ordinario, detallando las observaciones identificadas y las correcciones necesarias. La comunicación durante esta etapa tiene como objetivo brindar al interesado la oportunidad de corregir y mejorar los aspectos técnicos señalados, asegurando que el proyecto especial cumpla con los estándares de seguridad en las etapas de diseño, construcción, operación, mantenimiento, reparación, modificación, inspección y término definitivo de operaciones de la respectiva instalación. Si se verifica que la documentación presentada cumple en todos los aspectos requeridos y satisface los requisitos técnicos necesarios, se procederá con la redacción de la Resolución Exenta que autorice el proyecto especial de hidrógeno, marcando así la conclusión exitosa de la fase de evaluación técnica.
Oficina de Partes
La Oficina de Partes Virtual (OP) recepciona la documentación necesaria para poder presentar un proyecto especial, los cuales deben venir documentados tal y como se explican en la etapa de "Descripción de la Documentación", en donde se debe especificar el destino de su solicitud, para que se dirija al área correcta e ingresar los datos necesarios para enviar una respuesta a la solicitud.
Oficina de Partes
La Oficina de Partes Virtual (OP) recepciona la documentación necesaria para poder presentar un proyecto especial, los cuales deben venir documentados tal y como se explican en la etapa de "Descripción de la Documentación", en donde se debe especificar el destino de su solicitud, para que se dirija al área correcta e ingresar los datos necesarios para enviar una respuesta a la solicitud.
Resolución de autorización
Una vez que se ha verificado que el proyecto especial cumple con los estándares establecidos, esto es, que la instalación es concordante con la normativa técnica seleccionada y cumple con sus estándares de seguridad, corresponderá dictar una Resolución Exenta que autoriza el proyecto especial de hidrógeno, la cual servirá de antecedente para solicitar la inscripción de la instalación ante esta Superintendencia, con posterioridad a su construcción y previo a la entrada en operación.
Imagenes página web pt.2
Daniela Rojas
Created on September 26, 2024
Start designing with a free template
Discover more than 1500 professional designs like these:
View
Practical Interactive Image
View
Akihabara Square Interactive Image
View
Akihabara Interactive Image
View
Essential Interactive Image
View
Interactive Team Image
View
Image with Audio
View
Image with interactive hotspots
Explore all templates
Transcript
Enlace
Enlace
Admisibilidad
Una vez ingresados los antecedentes del proyecto, se dará inicio a la etapa de admisibilidad que tiene como propósito principal verificar la integridad de la documentación presentada de acuerdo con la Carpeta de Antecedentes. Es importante destacar que esta fase no implica una revisión del contenido técnico del proyecto especial, sino que se limita a verificar si se ha presentado toda la documentación requerida. Si de la revisión de los antecedentes la Superintendencia advirtiera el incumplimiento de alguna de las exigencias formales antes mencionadas, se comunicará dicha situación al responsable del proyecto. Dicha comunicación será realizada mediante un Oficio Ordinario y señalará los antecedentes que hayan sido omitidos o que requieran complementarse, con el fin de continuar con el curso de la tramitación de la autorización. Por otro lado, si se verifica que se ha presentado la totalidad de la documentación requerida y que cumple con los requisitos formales, se procederá a comunicar al responsable del proyecto, mediante un Oficio Ordinario, que la solicitud de autorización avanzará satisfactoriamente a la etapa de evaluación técnica
Evaluación técnica
Una vez superada la fase de admisibilidad, corresponderá llevar a cabo una evaluación técnico documental, que implica el análisis de los aspectos normativos, de seguridad, de diseño, de conformidad de los equipos y del sistema en general del proyecto especial. Si de la revisión de los antecedentes la Superintendencia advirtiera el incumplimiento de alguna de las exigencias de fondo antes mencionadas, se comunicará dicha situación al responsable del proyecto mediante un Oficio Ordinario, detallando las observaciones identificadas y las correcciones necesarias. La comunicación durante esta etapa tiene como objetivo brindar al interesado la oportunidad de corregir y mejorar los aspectos técnicos señalados, asegurando que el proyecto especial cumpla con los estándares de seguridad en las etapas de diseño, construcción, operación, mantenimiento, reparación, modificación, inspección y término definitivo de operaciones de la respectiva instalación. Si se verifica que la documentación presentada cumple en todos los aspectos requeridos y satisface los requisitos técnicos necesarios, se procederá con la redacción de la Resolución Exenta que autorice el proyecto especial de hidrógeno, marcando así la conclusión exitosa de la fase de evaluación técnica.
Oficina de Partes
La Oficina de Partes Virtual (OP) recepciona la documentación necesaria para poder presentar un proyecto especial, los cuales deben venir documentados tal y como se explican en la etapa de "Descripción de la Documentación", en donde se debe especificar el destino de su solicitud, para que se dirija al área correcta e ingresar los datos necesarios para enviar una respuesta a la solicitud.
Oficina de Partes
La Oficina de Partes Virtual (OP) recepciona la documentación necesaria para poder presentar un proyecto especial, los cuales deben venir documentados tal y como se explican en la etapa de "Descripción de la Documentación", en donde se debe especificar el destino de su solicitud, para que se dirija al área correcta e ingresar los datos necesarios para enviar una respuesta a la solicitud.
Resolución de autorización
Una vez que se ha verificado que el proyecto especial cumple con los estándares establecidos, esto es, que la instalación es concordante con la normativa técnica seleccionada y cumple con sus estándares de seguridad, corresponderá dictar una Resolución Exenta que autoriza el proyecto especial de hidrógeno, la cual servirá de antecedente para solicitar la inscripción de la instalación ante esta Superintendencia, con posterioridad a su construcción y previo a la entrada en operación.
