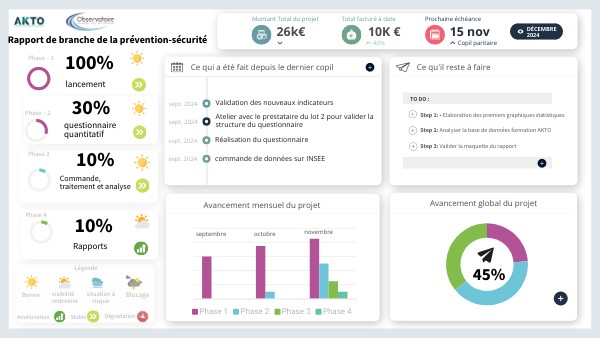

Montant Total du projet
Total facturé à date
Prochaine échéance
Décembre 2024
15 nov
26k€
10K €
Rapport de branche de la prévention-sécurité
40%
Copil paritaire
100%
Phase - 1
Ce qui a été fait depuis le dernier copil
Ce qu'il reste à faire
lancement
TO DO :
30%
Validation des nouveaux indicateurs
sept. 2024
Phase - 2
Step 1: • Elaboration des premiers graphiques statistiques
Atelier avec le prestataire du lot 2 pour valider la structure du questionnaire
sept. 2024
questionnaire quantitatif
Step 2: Analyser la base de données formation AKTO
Réalisation du questionnaire
sept. 2024
Step 3: Valider la maquette du rapport
10%
Phase 3
commande de données sur INSEE
sept. 2024
Commande, traitement et analyse
Avancement global du projet
Avancement mensuel du projet
Phase 4
10%
novembre
octobre
septembre
Rapports
Légende
45%
visibilité restreinte
situation à risque
Blocage
Bonne
Dégradation
Stable
Amélioration
Exemple - Météo Projet prévention sécurité
🚀 Paradoxes Conseil
Created on July 17, 2024
Start designing with a free template
Discover more than 1500 professional designs like these:
View
Gear Diagram
View
Square Timeline Diagram
View
Timeline Diagram
View
Timeline Diagram 3
View
Timeline Diagram 4
View
Timeline Diagram 2
View
Triangle Diagram 3
Explore all templates
Transcript
Montant Total du projet
Total facturé à date
Prochaine échéance
Décembre 2024
15 nov
26k€
10K €
Rapport de branche de la prévention-sécurité
40%
Copil paritaire
100%
Phase - 1
Ce qui a été fait depuis le dernier copil
Ce qu'il reste à faire
lancement
TO DO :
30%
Validation des nouveaux indicateurs
sept. 2024
Phase - 2
Step 1: • Elaboration des premiers graphiques statistiques
Atelier avec le prestataire du lot 2 pour valider la structure du questionnaire
sept. 2024
questionnaire quantitatif
Step 2: Analyser la base de données formation AKTO
Réalisation du questionnaire
sept. 2024
Step 3: Valider la maquette du rapport
10%
Phase 3
commande de données sur INSEE
sept. 2024
Commande, traitement et analyse
Avancement global du projet
Avancement mensuel du projet
Phase 4
10%
novembre
octobre
septembre
Rapports
Légende
45%
visibilité restreinte
situation à risque
Blocage
Bonne
Dégradation
Stable
Amélioration
